说起石膏板大家应该都不陌生,那么穿孔石膏板施工工艺是怎么样的?施工前需要准备哪些工作呢?今天小编给大家分享。

作业条件
1、 在所要吊顶的范围内,机电安装均已施工完毕,各种管线均已试压合格,变过隐蔽验收。

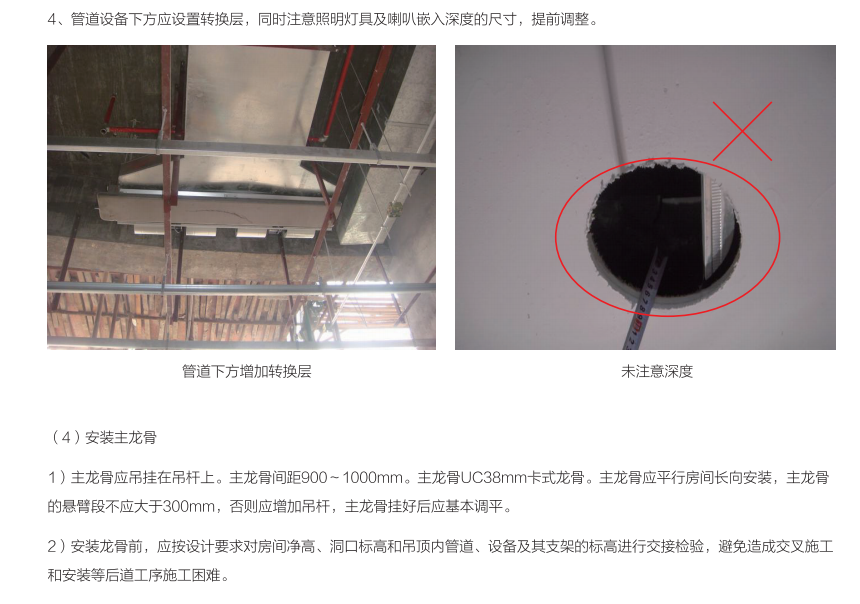

2、 已确定灯位、通风口及各种照明孔口的位置。
3、 顶棚罩面板安装前,应作完堵、地湿作业工程项目。
4、 搭好顶棚施工操作平台架子。
5、 轻钢骨架顶棚在大面积施工前,应做样板,对顶捆的起拱度、灯AL窗帝盒、通风口等处进行构造处理,经墨定后苒大面
颇工。
材质准备
轻钢龙骨、配件、吊杆、膨胀螺栓、自攻螺钉、拉狒钉、穿孑L6骨板、接缝臟子、石*0等,进场检验合格且有岀厂质畳证明文件。
施工机具
型材切割机、电动曲线锯、手电钻、电锤、自攻螺钉钻、手提电动等。
静喧穿孔石膏板吊顶安装
施工工序:

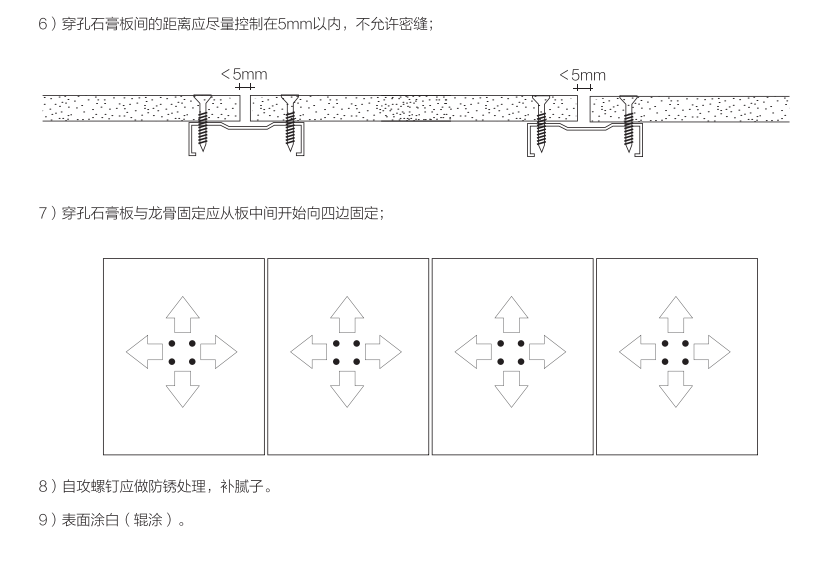

土建移交、整改→弹线→固定吊挂杆件→安装边龙骨→安装主龙骨→安装次龙骨→穿孔石膏板的安装→接缝处理→涂色
(1)土建移交:毛坯实测关注点①顶棚水平度;②墙面抹灰平整度;③墙面抹灰垂直度;④墙面抹灰阴阳角垂直度;

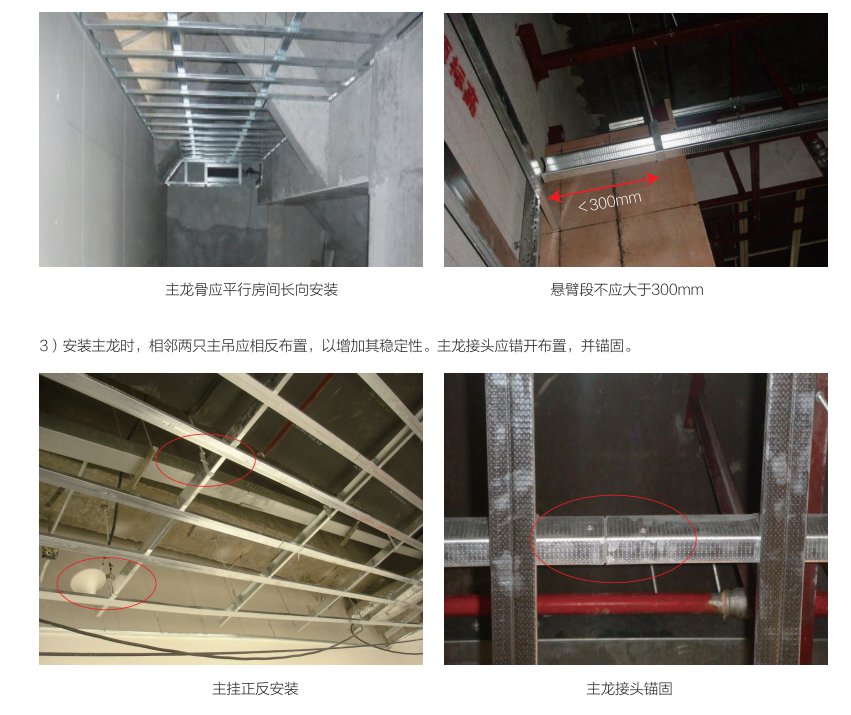

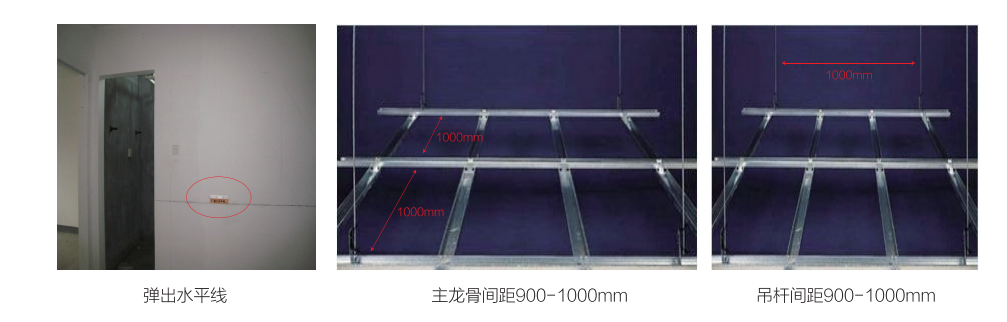

(2)弹线:用激光扫平仪弹出水平线(水准线据结构板面一般为1050mm),按吊顶平面图,在混凝土顶板弹出主龙骨的

位置。主龙骨***间距为1000mm,并标出吊杆的固定点,吊杆的固定点间距900〜1000mm。如碰到梁和管道固定点大于

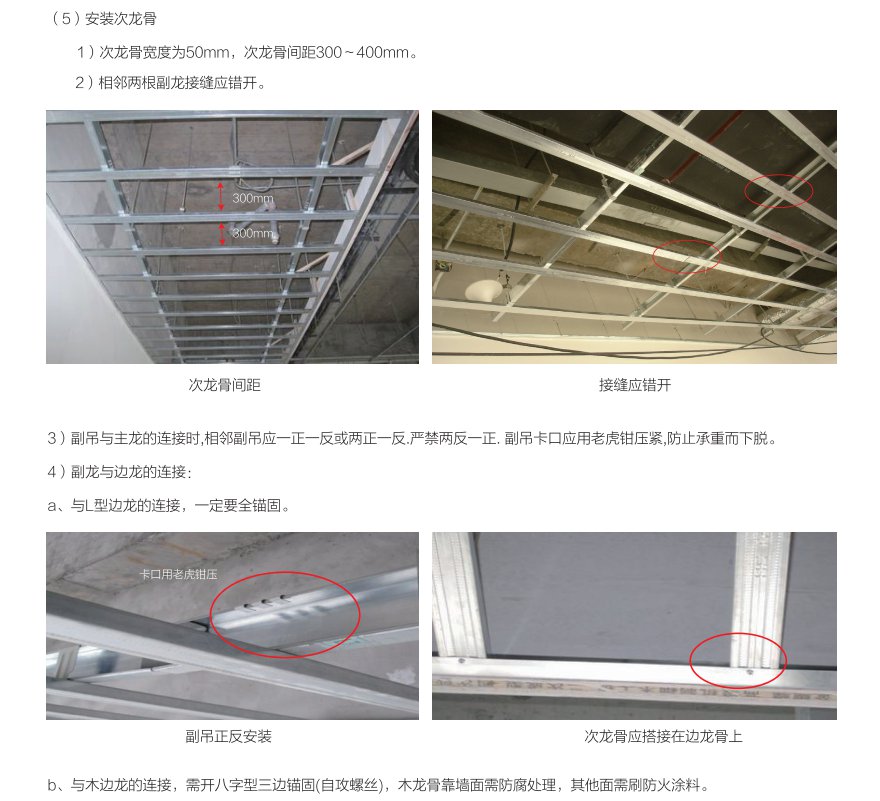

设计和规程要求,应增加吊杆的固定点。
标志出一米线及吊顶标高线
